21 november 2021 TOT april 2022 Onze werkgroep start met onze sponsoren de verbouwing van 10 toiletten van de nursery school in sanyang

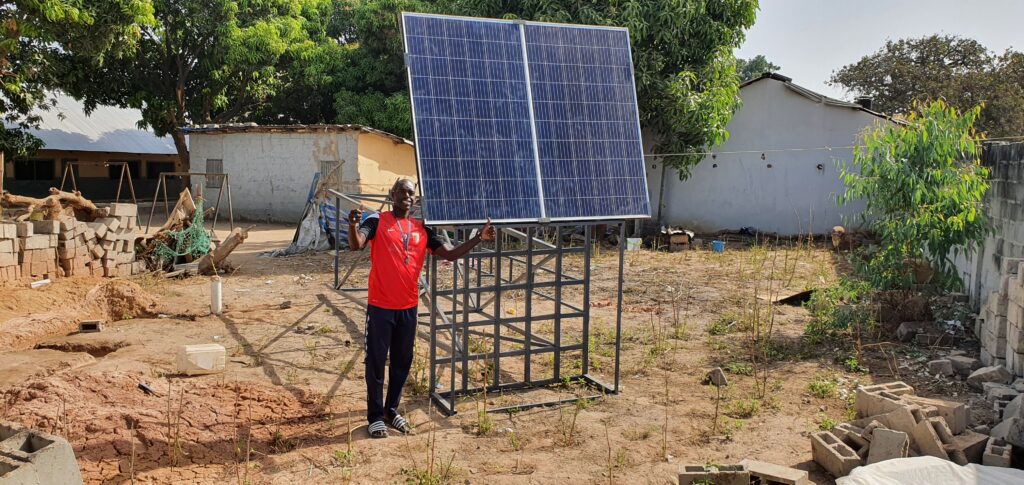

De gehele toiletvoorziening is voorzien van een eigen waterput met zonnepanelen !

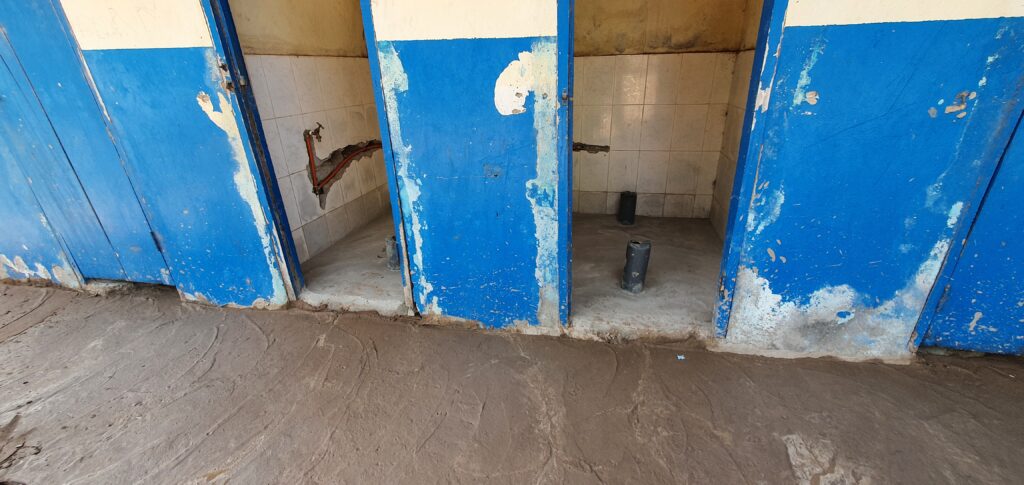

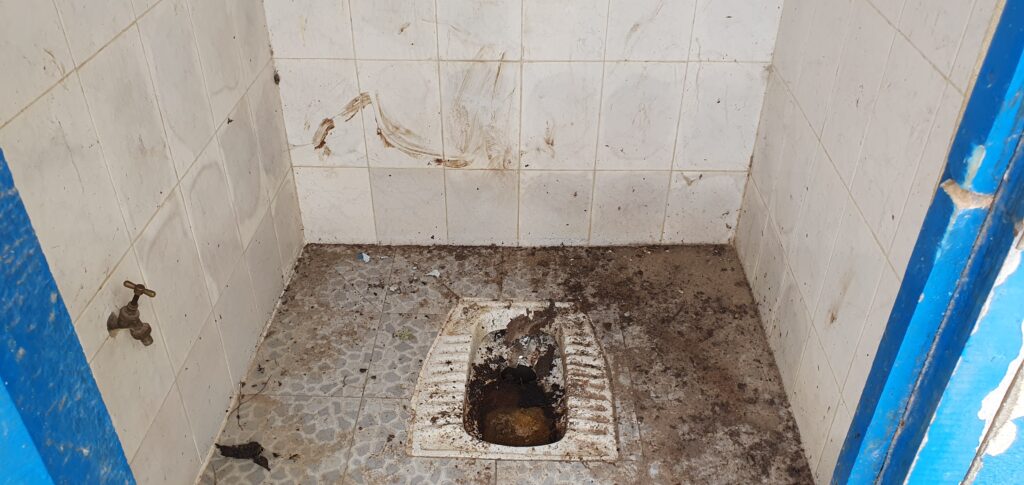

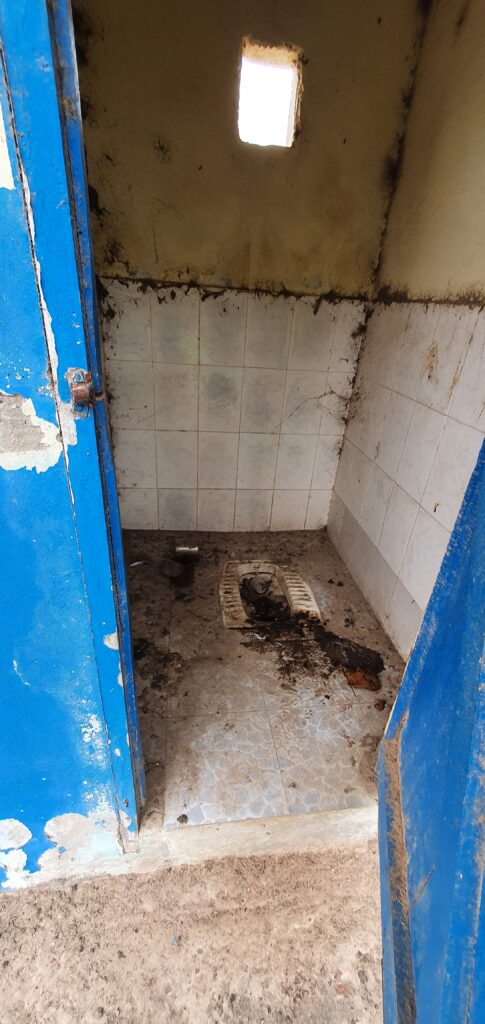

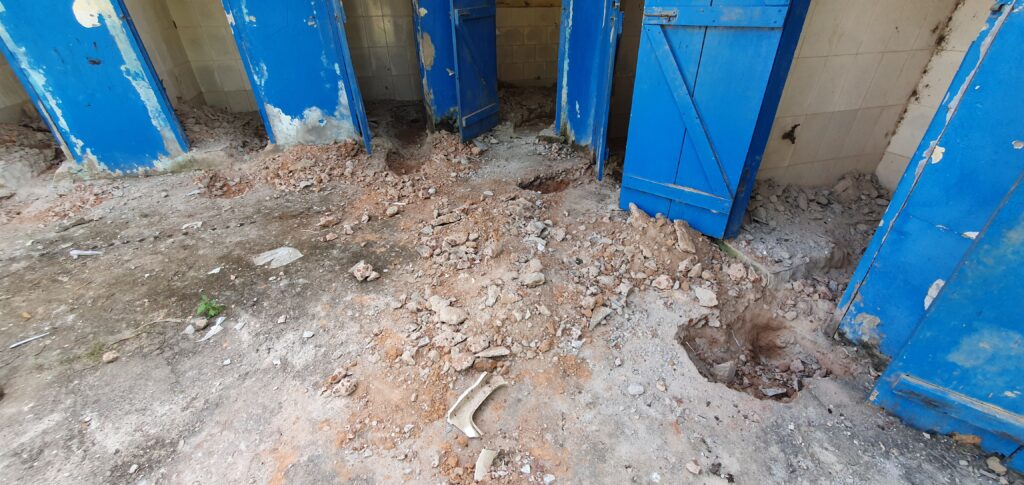

Toiletten zijn al jaren niet meer in gebruik door gebrek aan water en verstopping van het leidingsysteem naar de septic tank . De kinderen doen hun behoeften op het beton voor de toiletten !

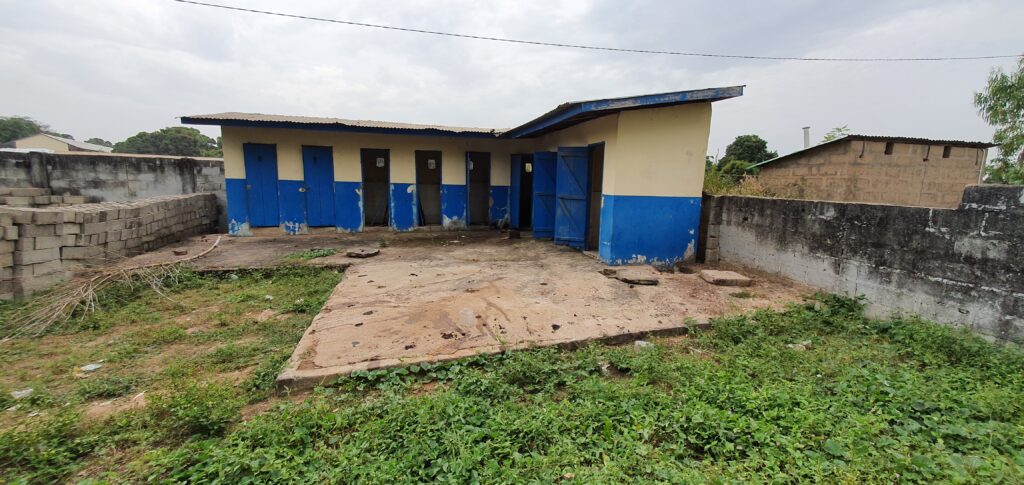

Op 21 november zijn we begonnen met de renovatiewerkzaamheden . Elk toilet (8 toiletten, 1 voor de leerkrachten en 7 voor de kleintjes) Links en rechts van het gebouw komen handwasbak  waar je je handen kunt wassen na gebruik van het toilet, Apart voor jongens en meisjes .

Elk toilet krijgt nu zijn eigen leidingsysteem naar septic tank , ook voor een betere doorspoeling !

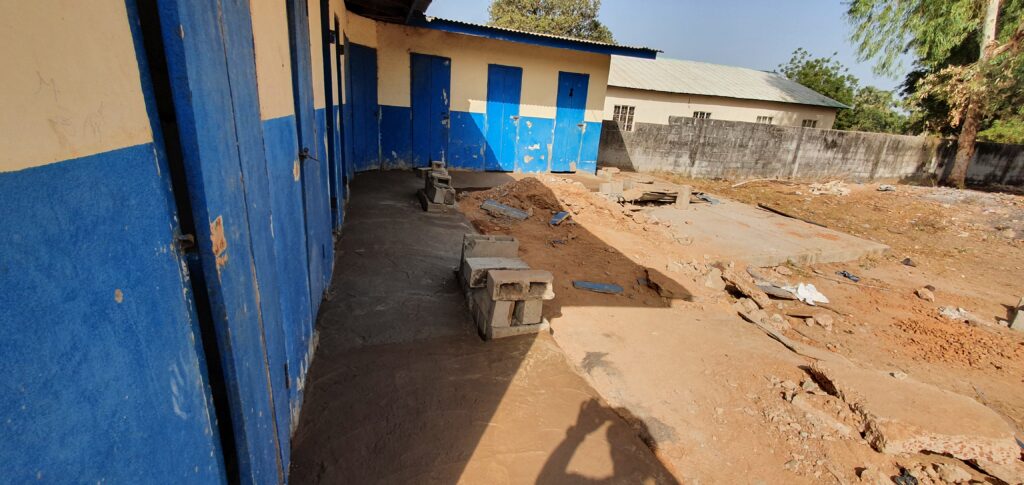

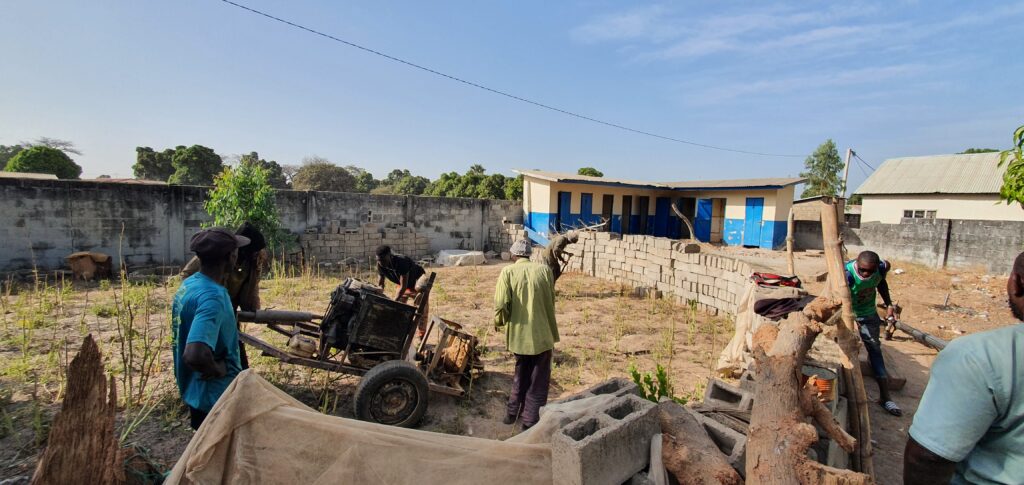

Ondertussen wordt de kapotte schoolmuur vernieuwd !

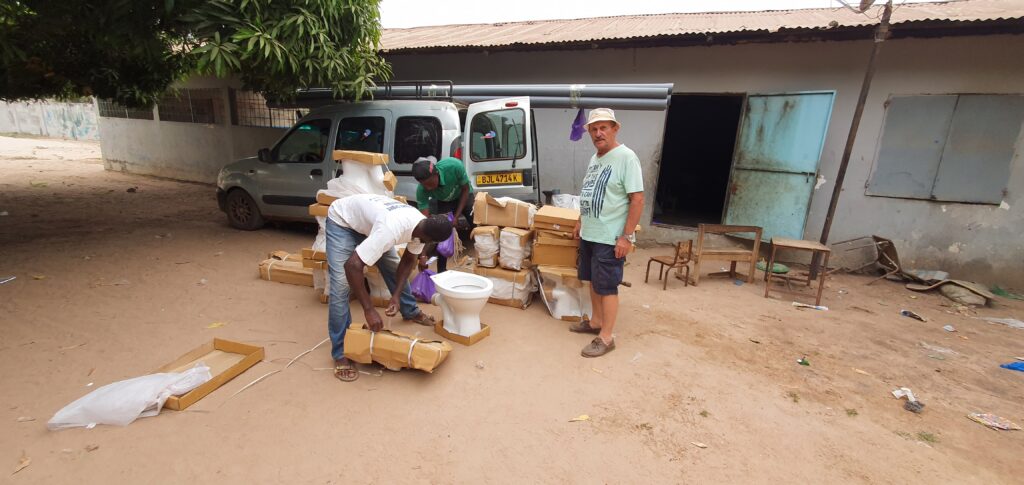

1 december is al het benodigde installatiemateriaal voor de toiletten ingekocht en afgeleverd.

Na de presidentsverkiezingen gaat het handwerk gewoon door.

…………………………………………………………………………………………………………………………………………………………………………………………………………………

De presidentsverkiezingen zijn voorbij, meneer Barrow is de oud en nieuw president !

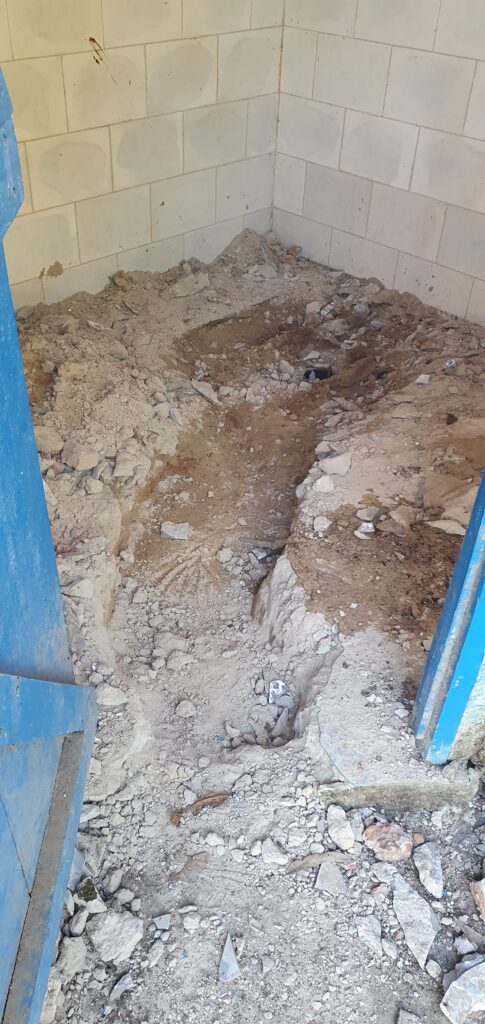

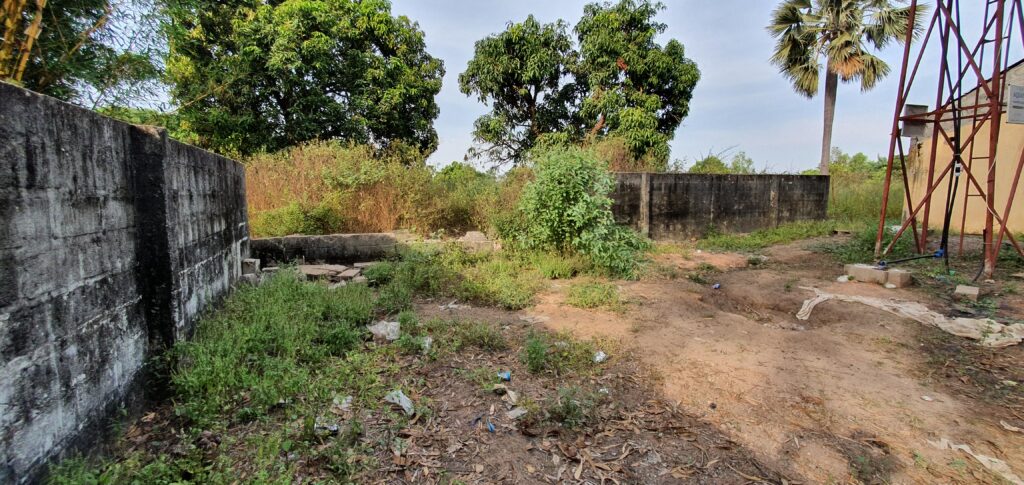

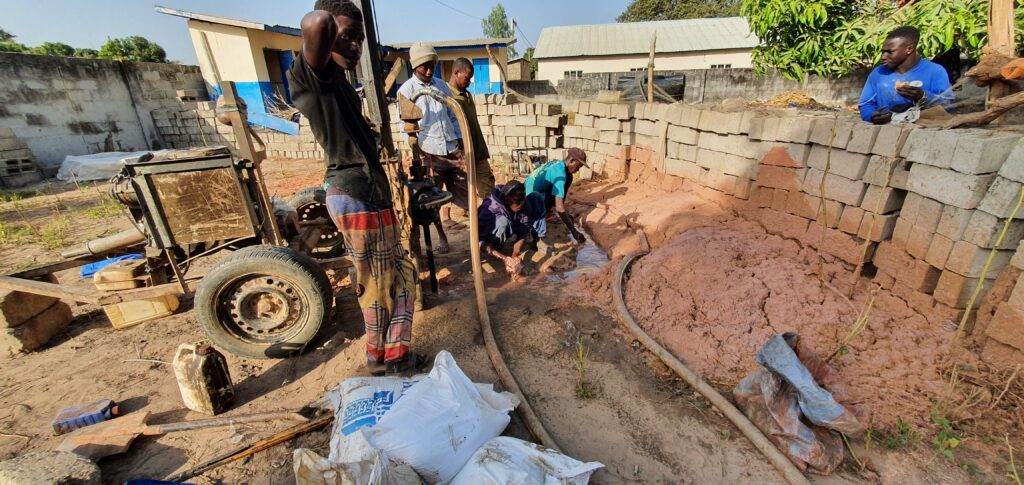

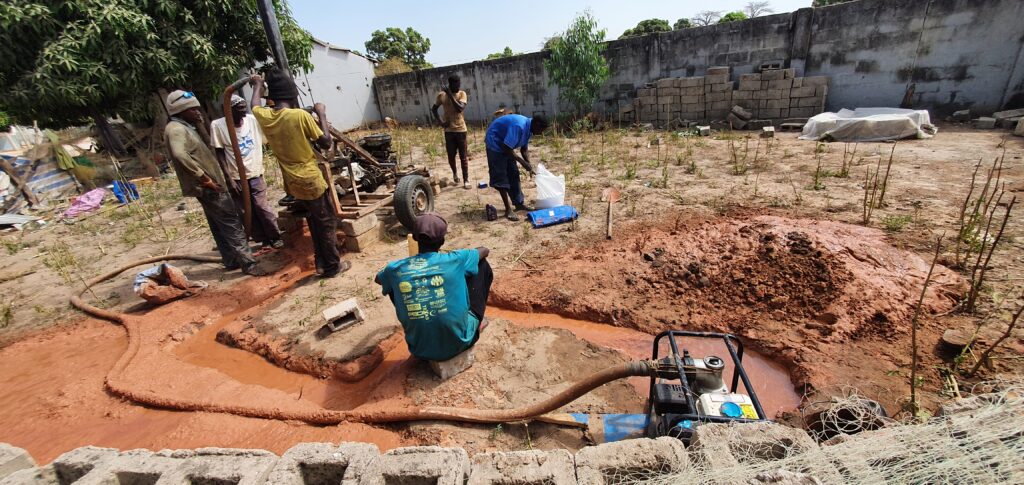

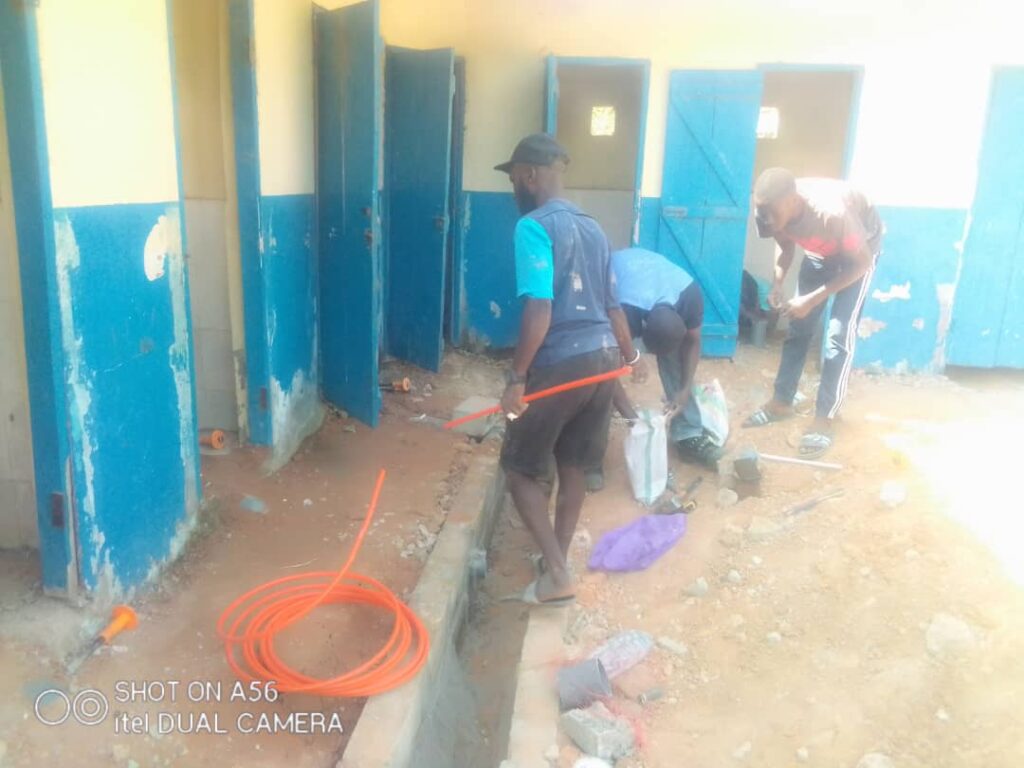

Vandaag 12.12.2021, zoek naar de septic tank waar de individuele toiletten kunnen worden aangesloten

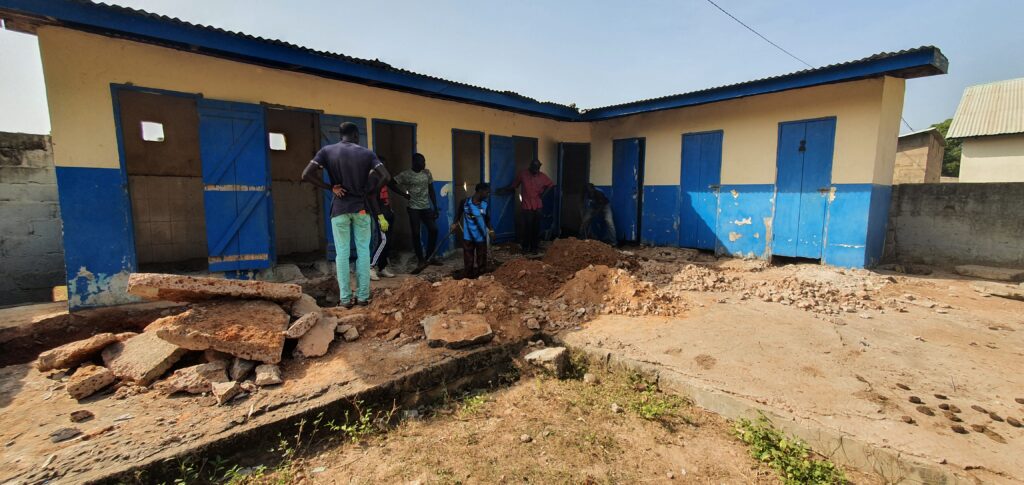

septic tank is gevonden

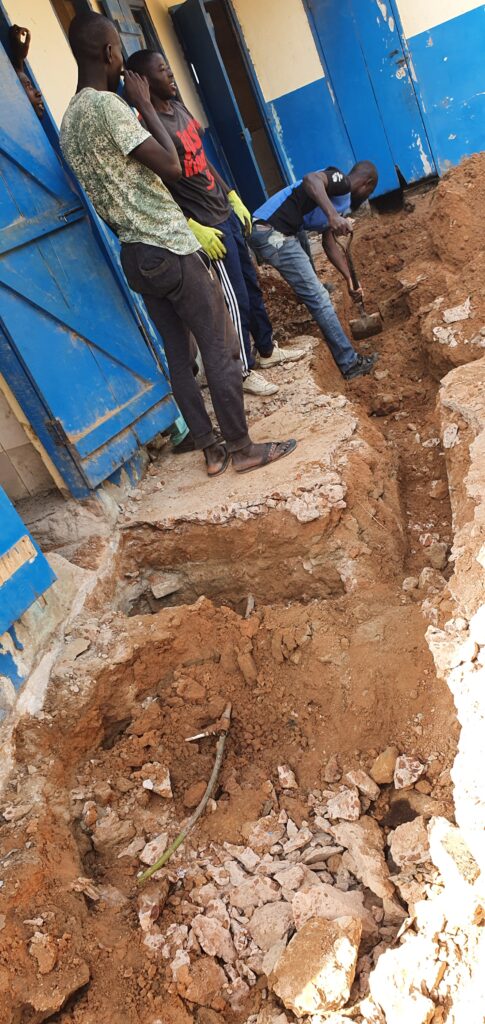

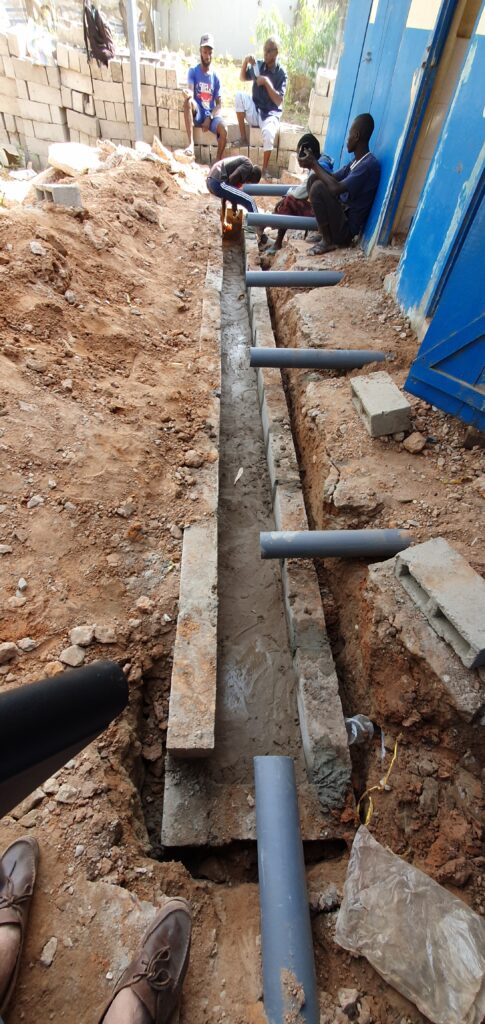

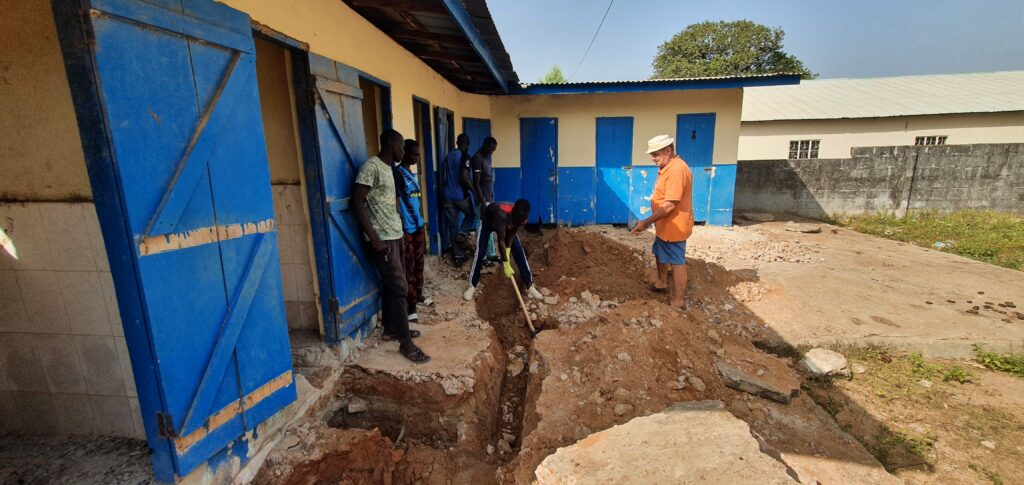

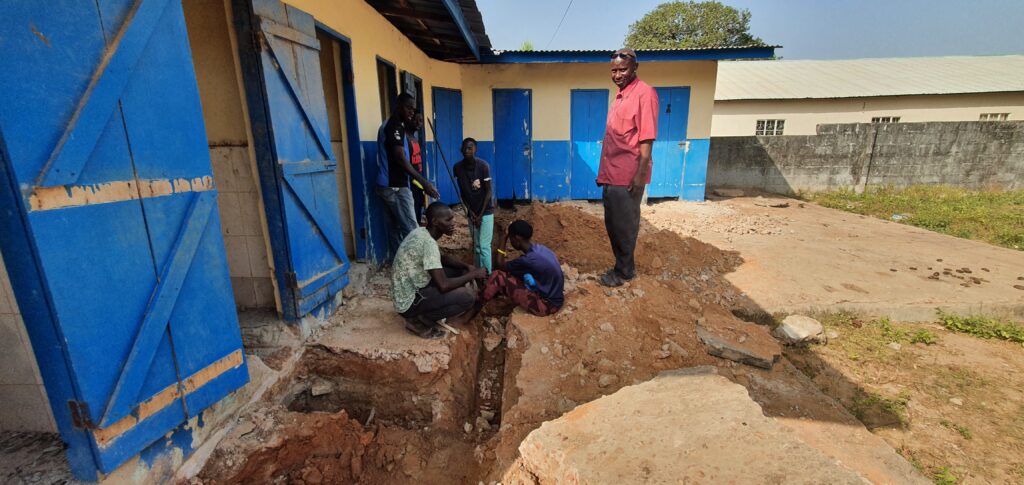

er wordt uitgegraven voor metselwerk voor goten voor de individuele

toiletten in de septic tank

Kanaal wordt gemetseld

Het kanaal wordt nu als een halfrond kanaal uitgewerkt

25 december start aanleg wateraansluitingen  ?

Aangezien al het werk alleen in het weekend werd uitgevoerd, werd het onderbroken tot januari 2022

Jannuari 2022

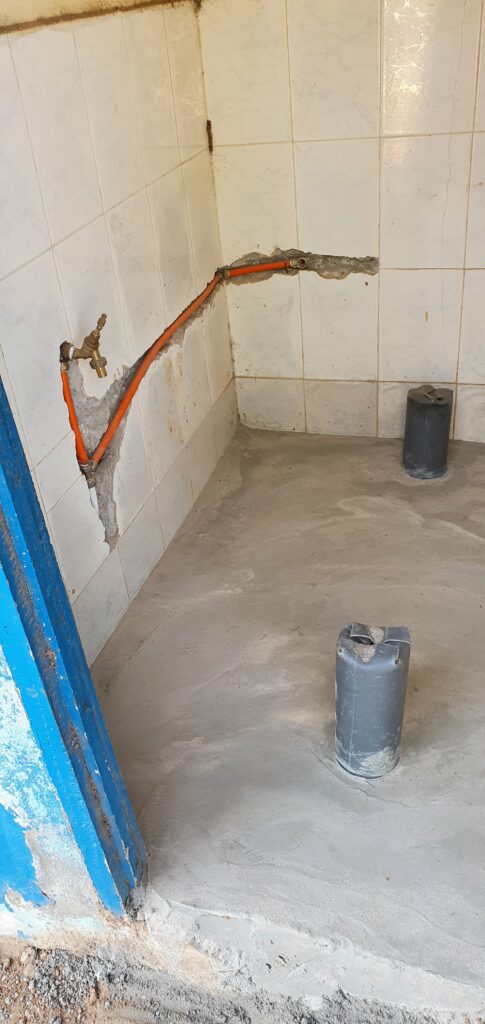

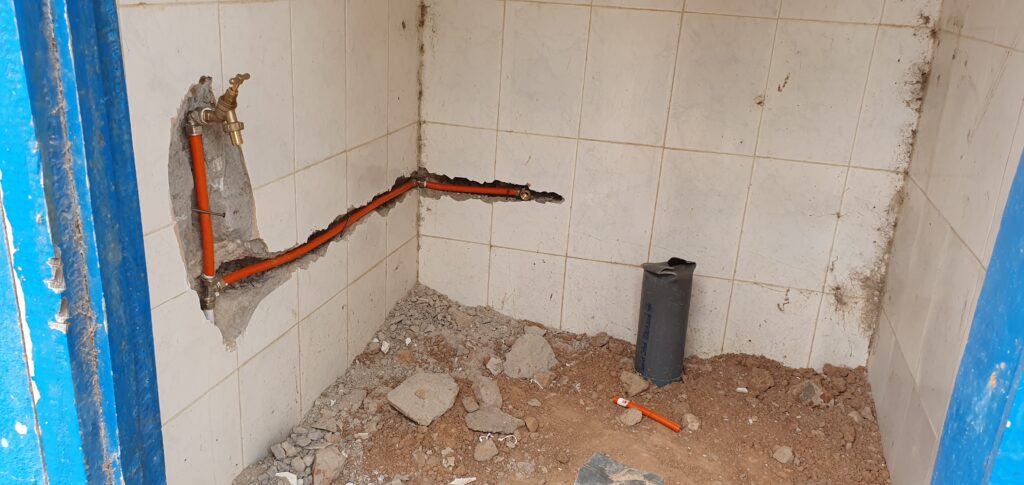

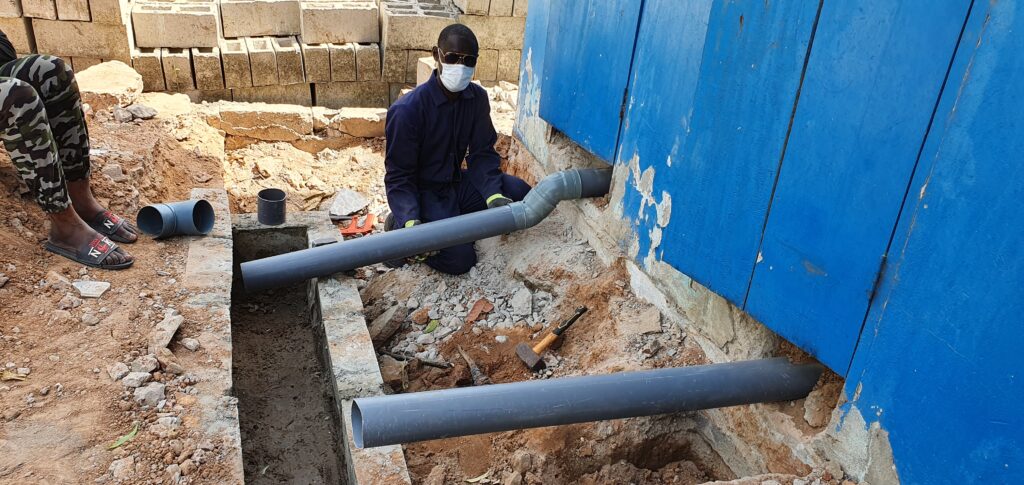

waterleiding aangesloten in het metselwerk

waterleiding in het metselwerk voltooid

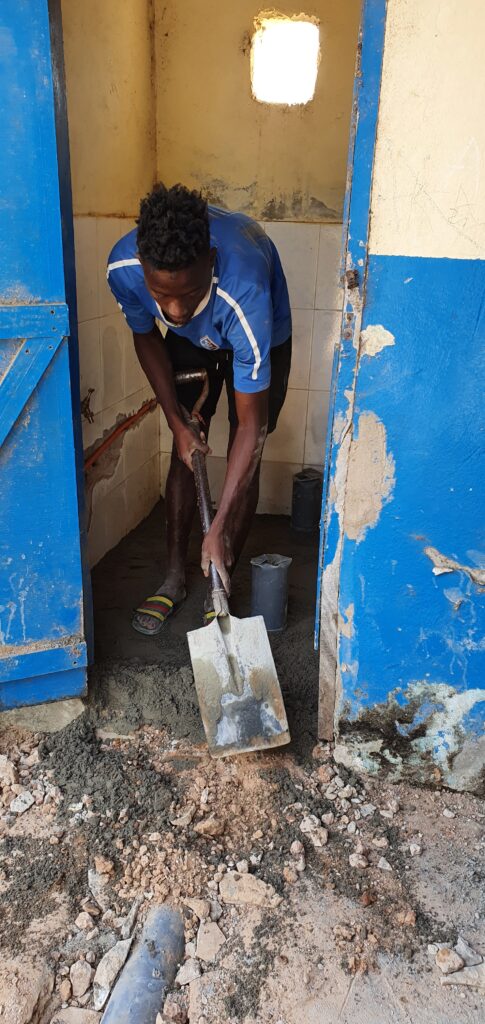

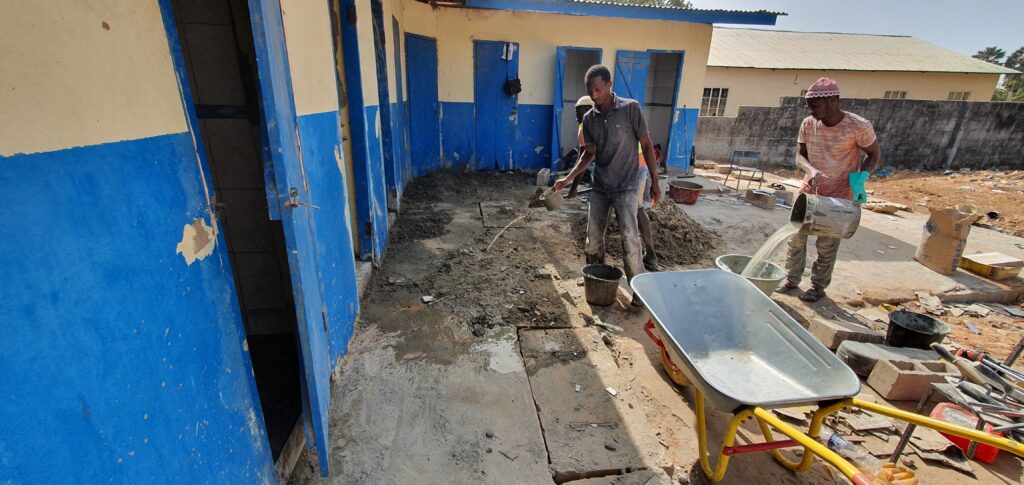

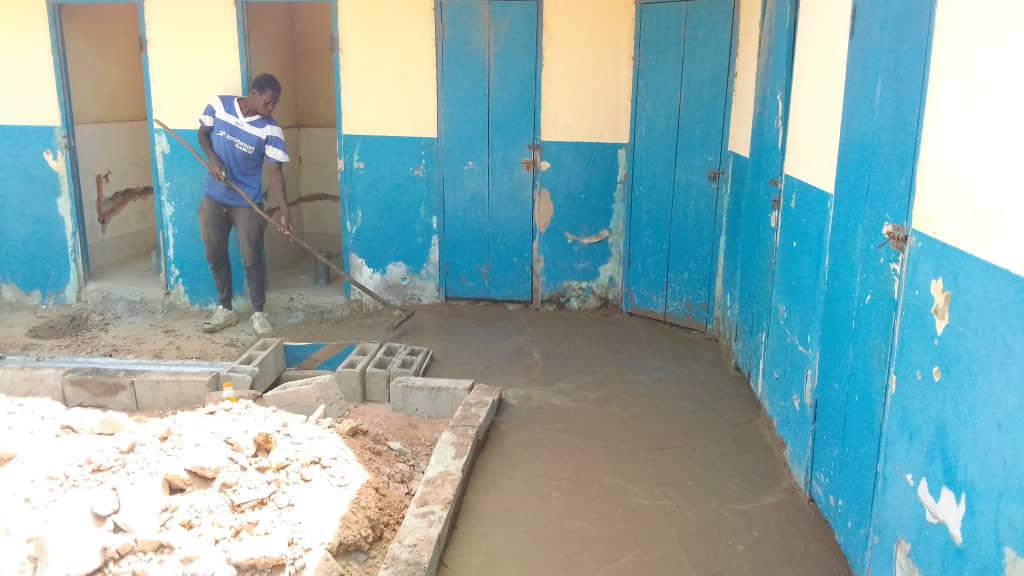

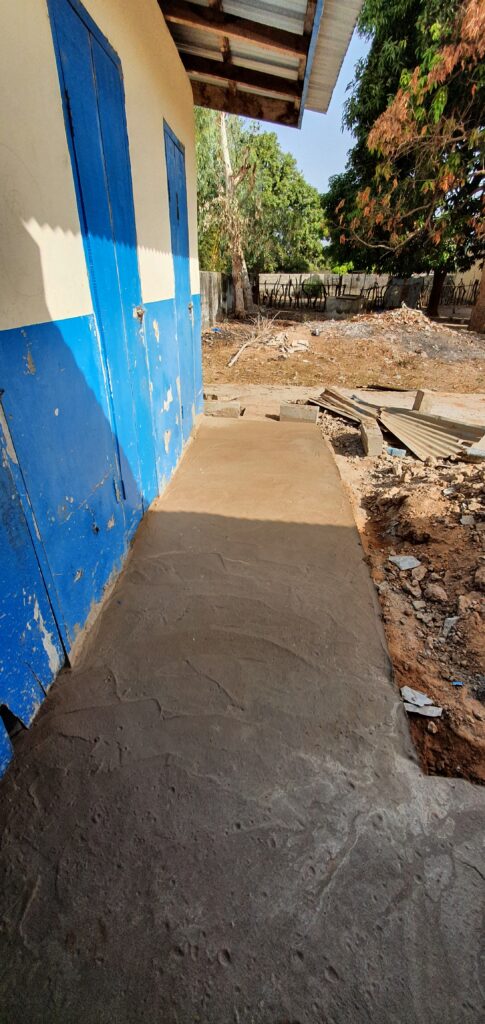

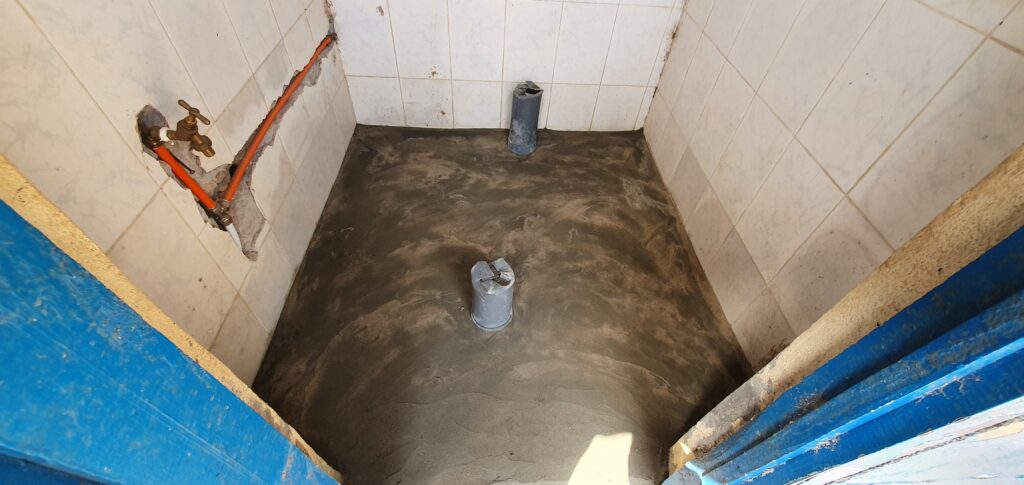

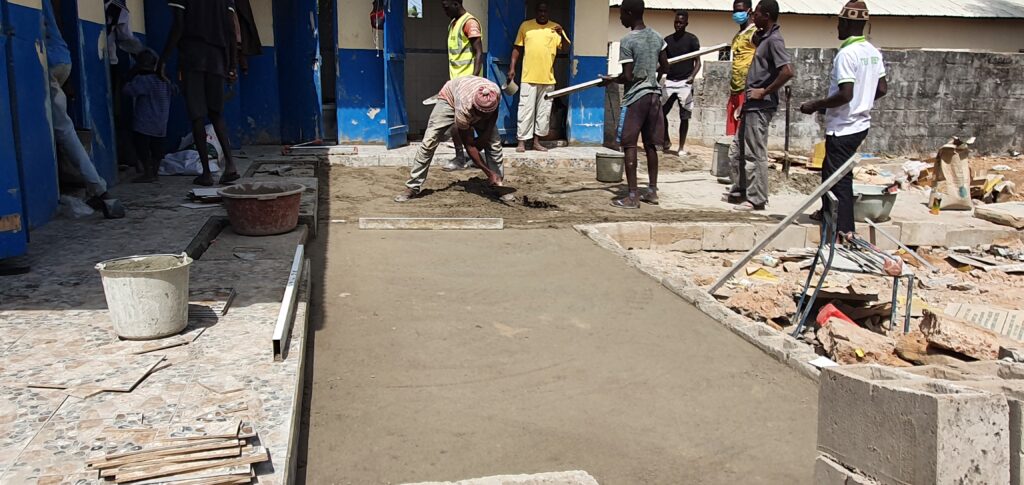

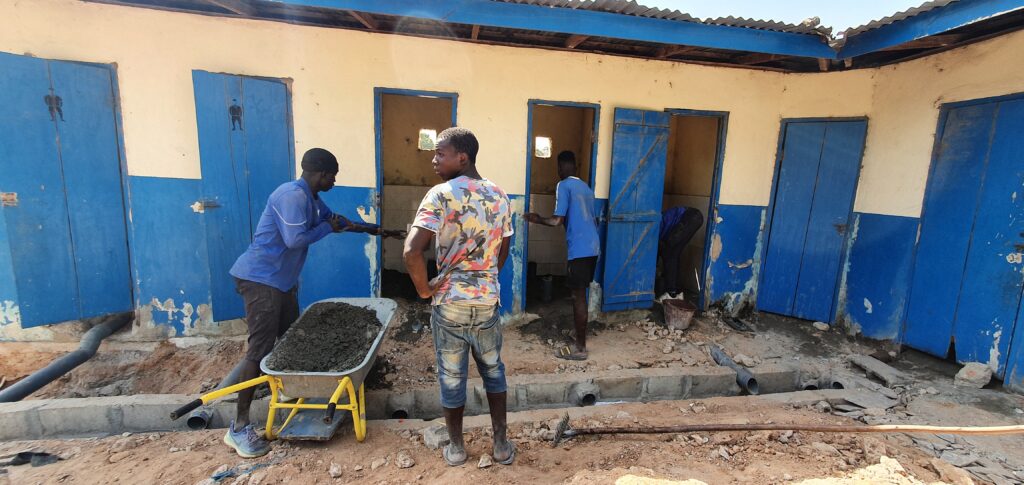

30 jannuari begonnen met cementvloer om later tegels te leggen

drainagekanalen zijn bedekt met wapeningsijzer en cement

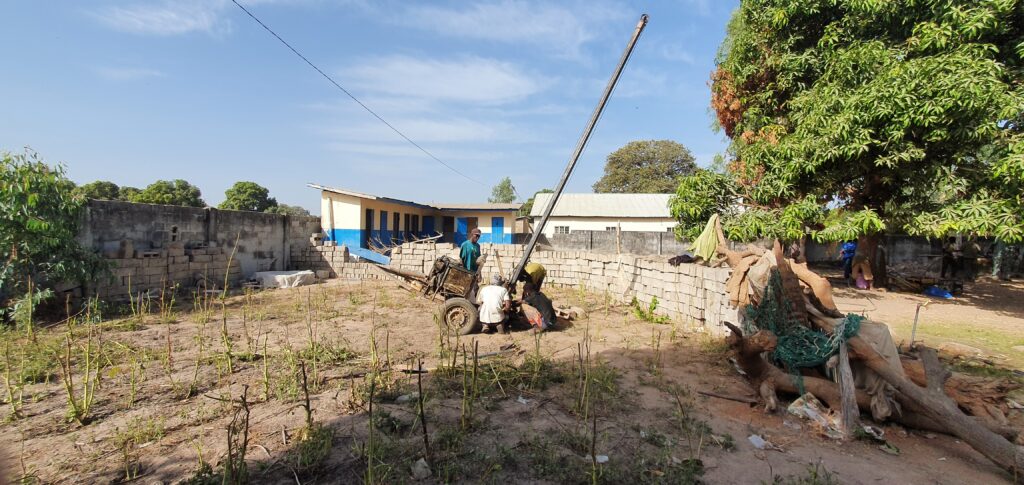

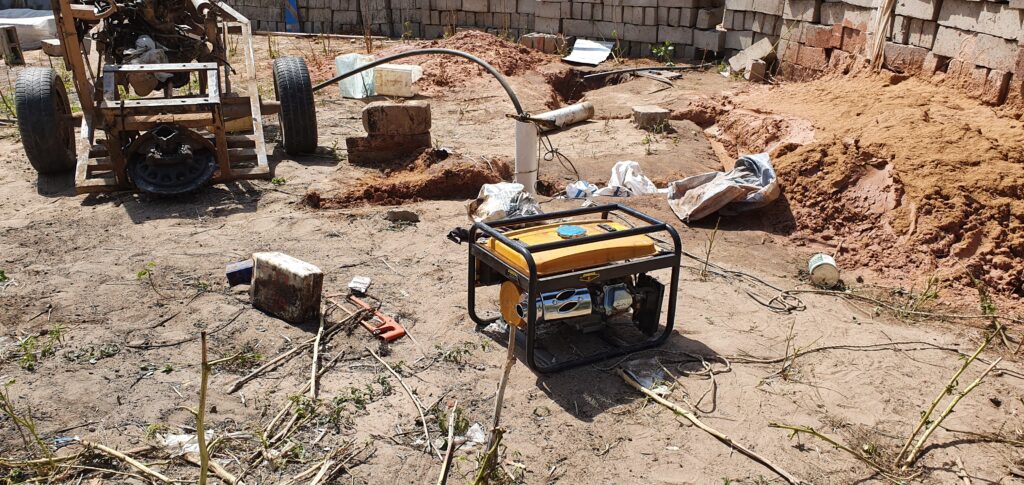

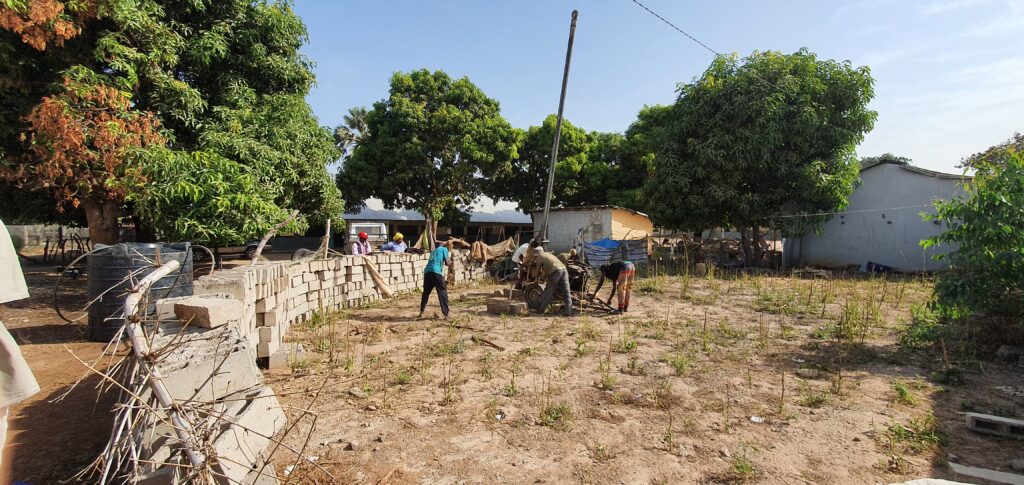

3 Februari  Machine installeren voor een boorgat

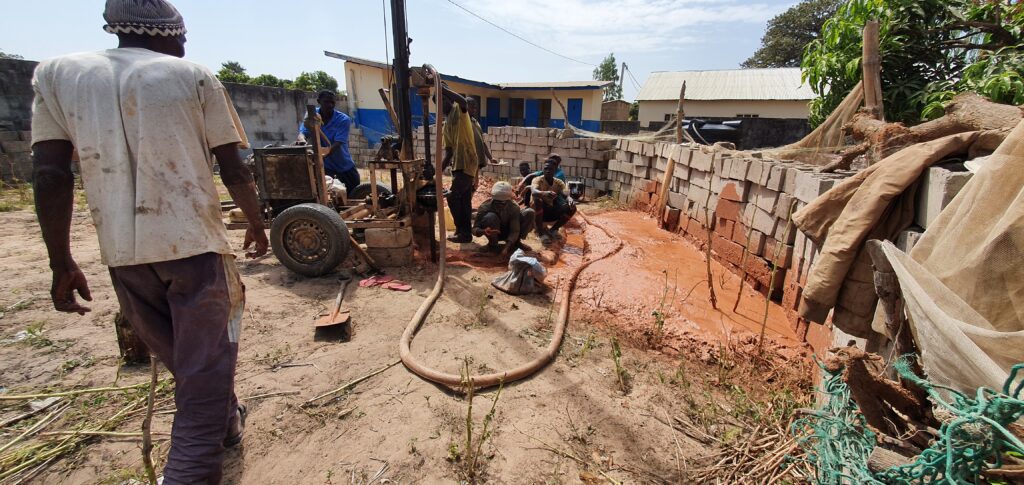

4 Februari Boren gelukt water is er op 24 meter diepte wau !

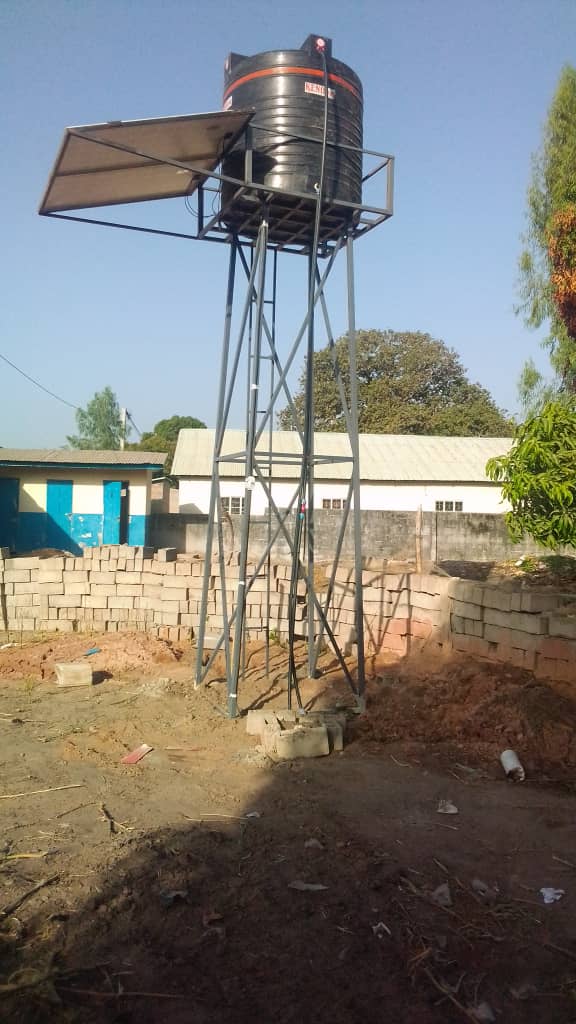

Watertoren met tank wordt geleverd de 5 februari

Installiert de 6 Februari

Nu moeten er tegels worden gekocht om de vloer schoon af te werken

En dan moet de tegelzetter aan de slag !

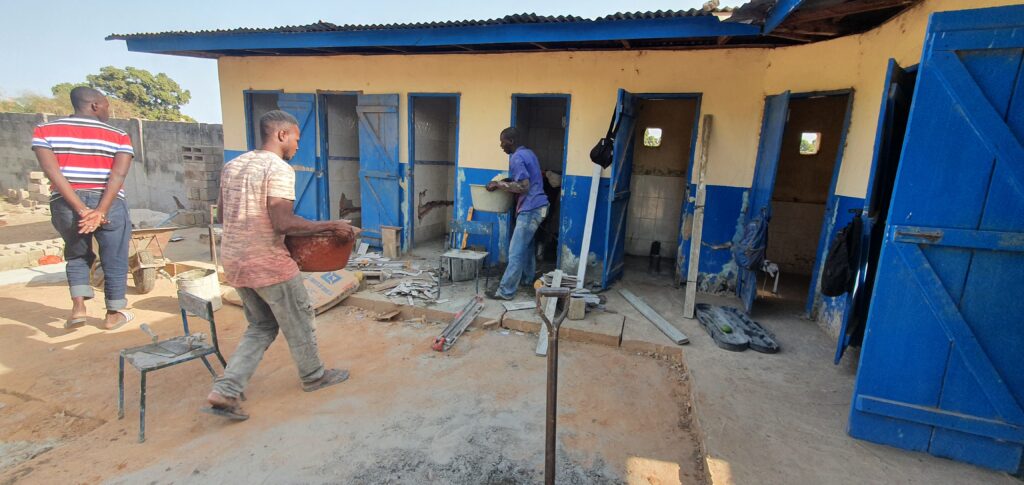

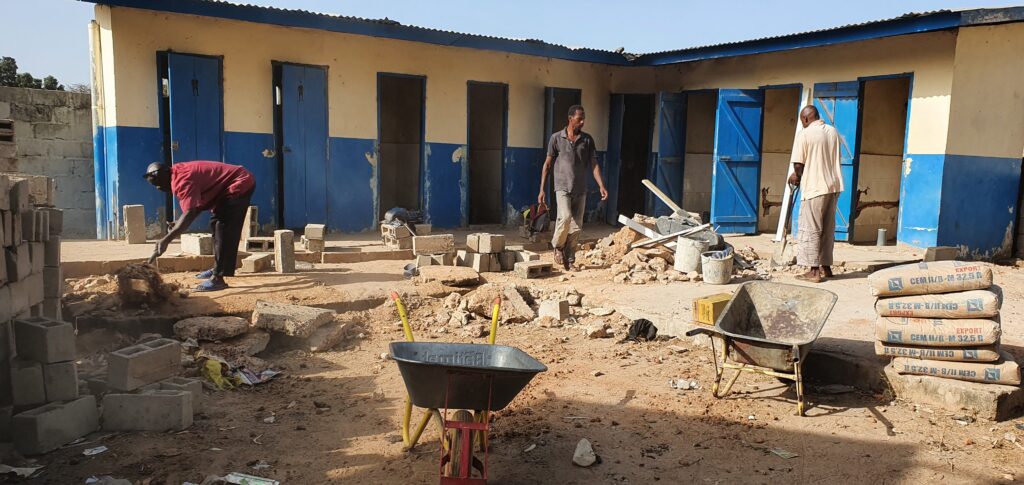

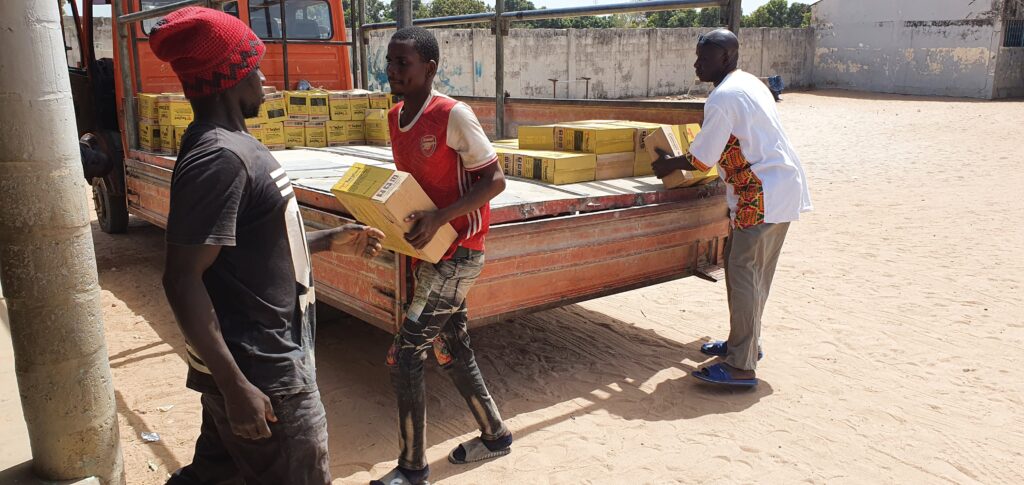

26 maart 2022 Tegels en cement voor de toiletten worden geleverd

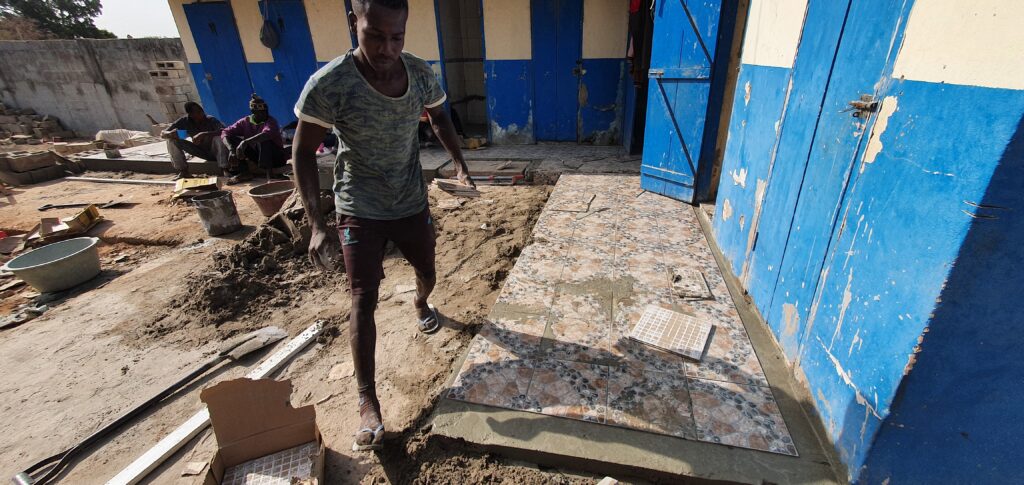

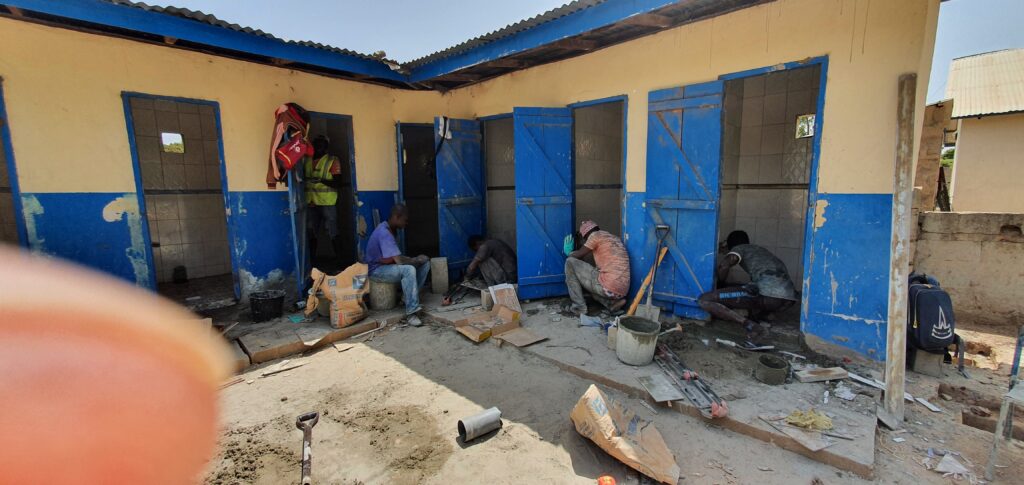

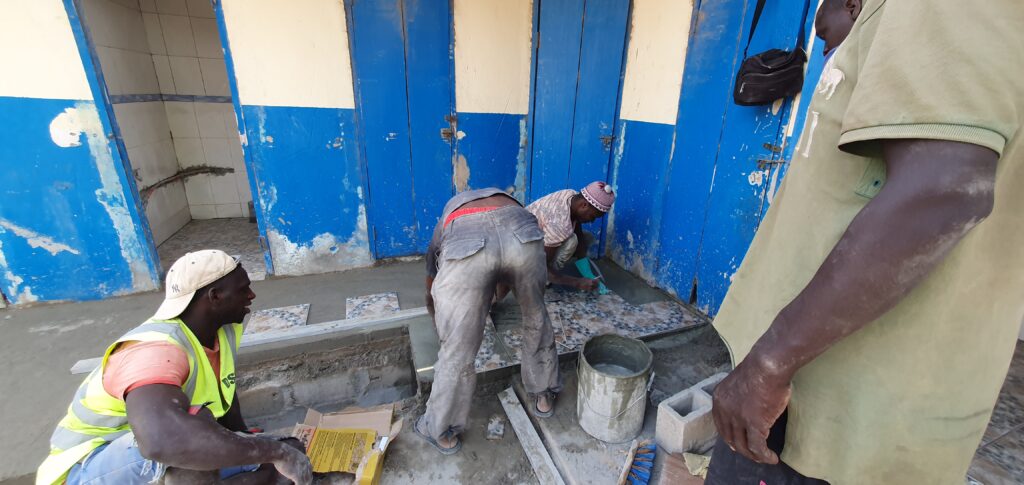

27 Maart 2022   De tegelzetters kunnen beginnen met het tegelwerk

Eerst worden de wandtegels over de oude tegels heen betegeld tot aan het plafond

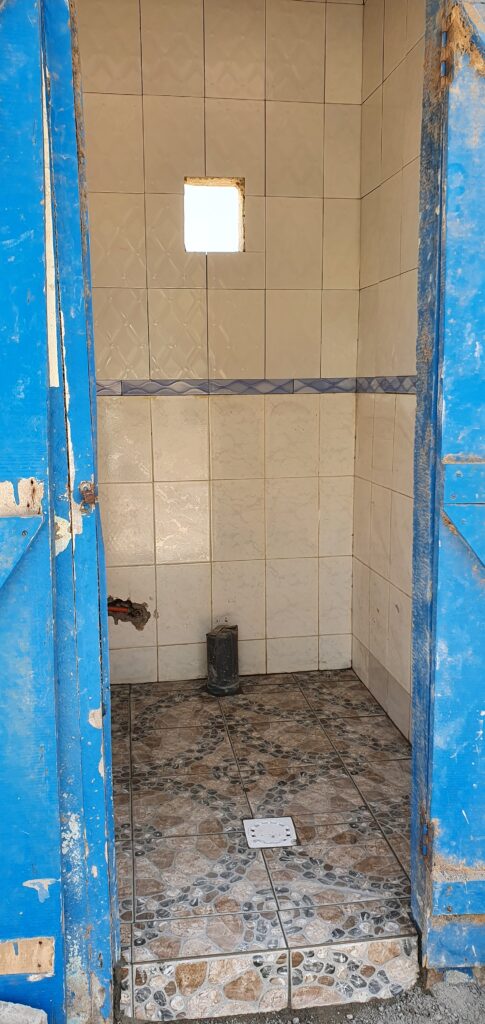

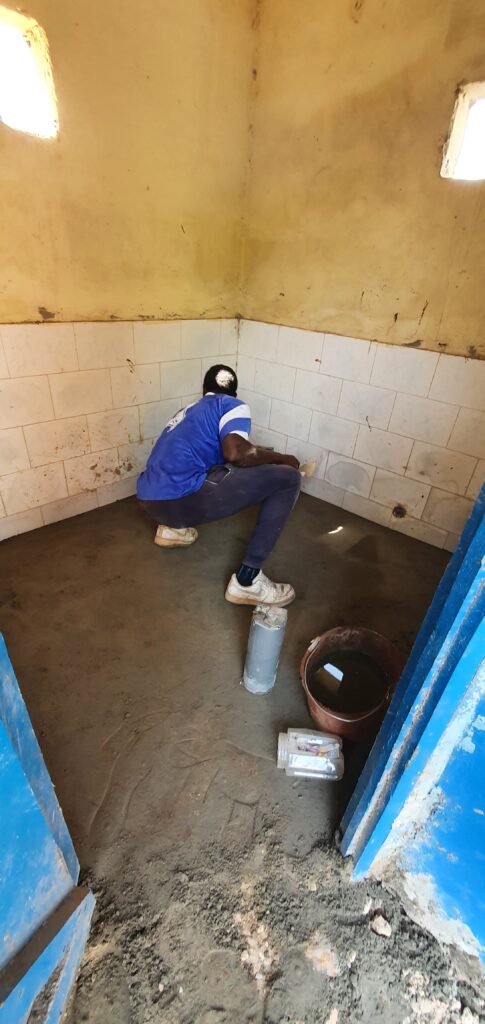

Nu zijn de wandtegels klaar en nu begonnen in de toiletten met de vloertegels

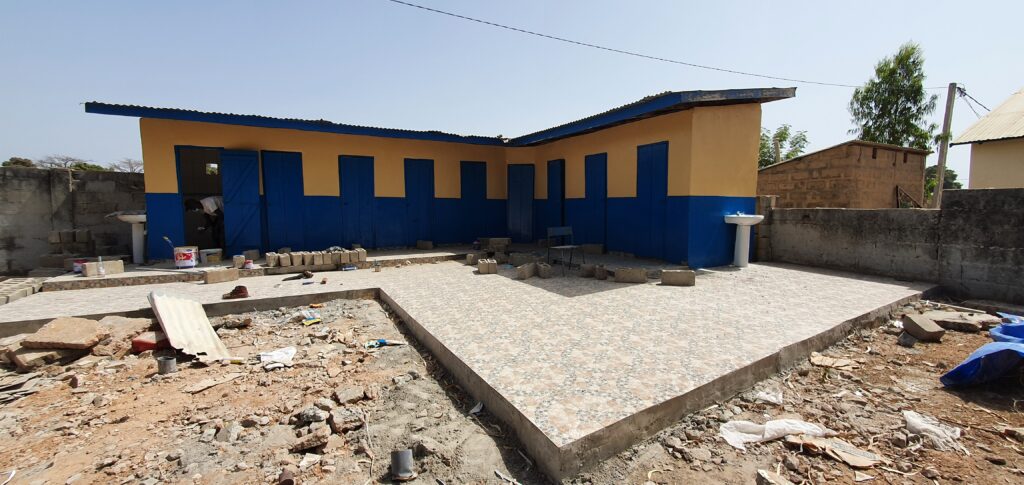

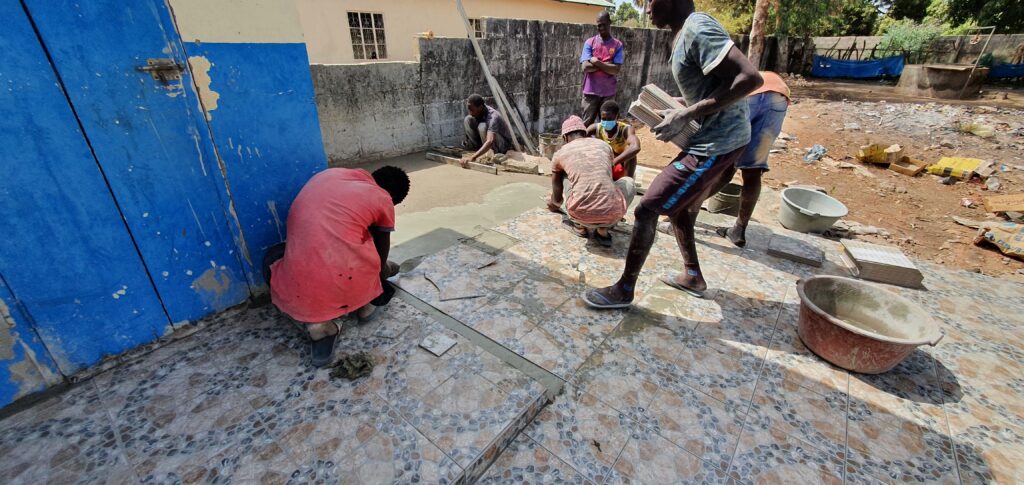

Nu beginnen we met het betegelen van het terras voor de toiletten

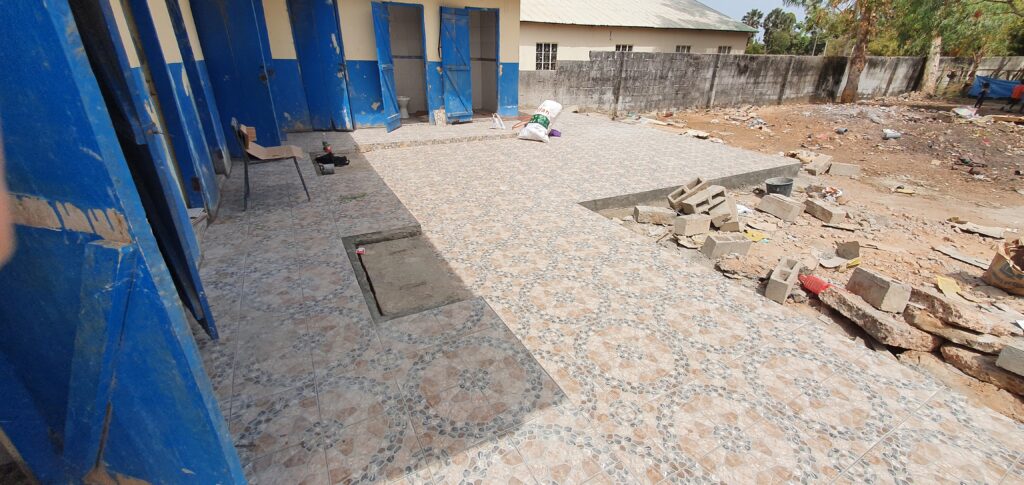

De vloertegels zijn gelegd, de 2 putdeksels moeten nu op 3 of 4 april worden betegeld

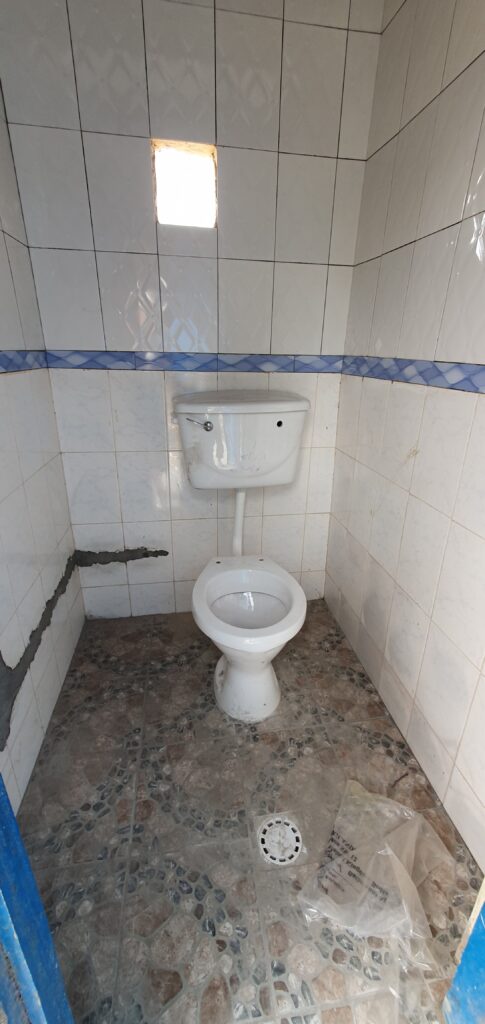

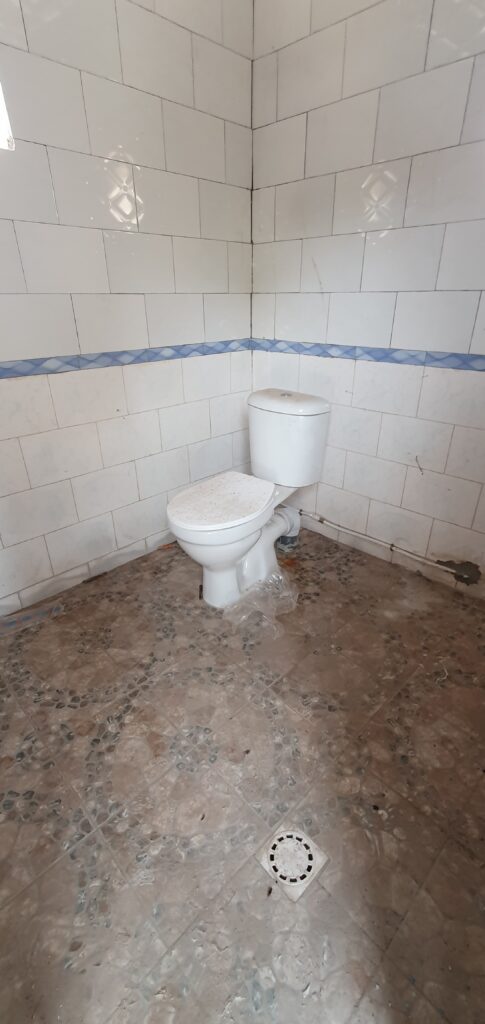

Nadat de vloer is betegeld, kunt u verder werken rond toiletpotten met een wateraansluiting

Start Ramadan op 2 april!

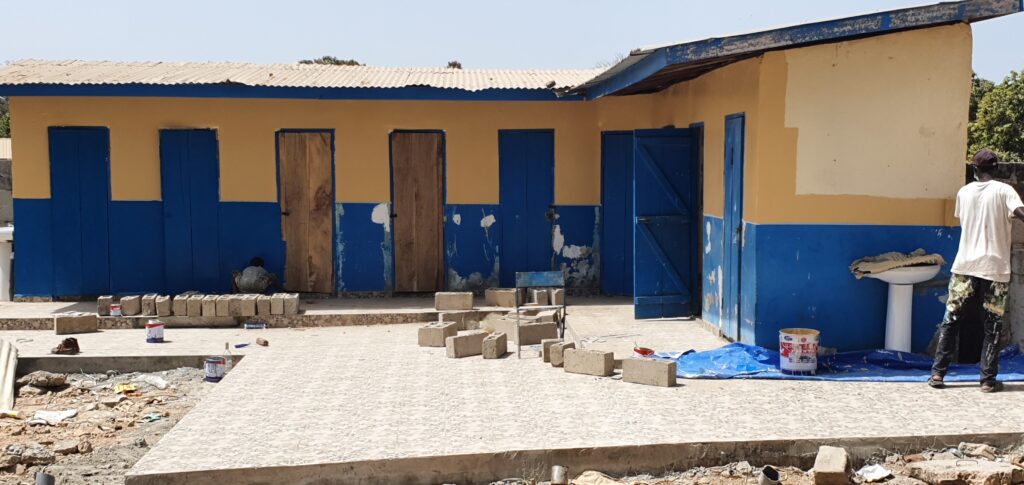

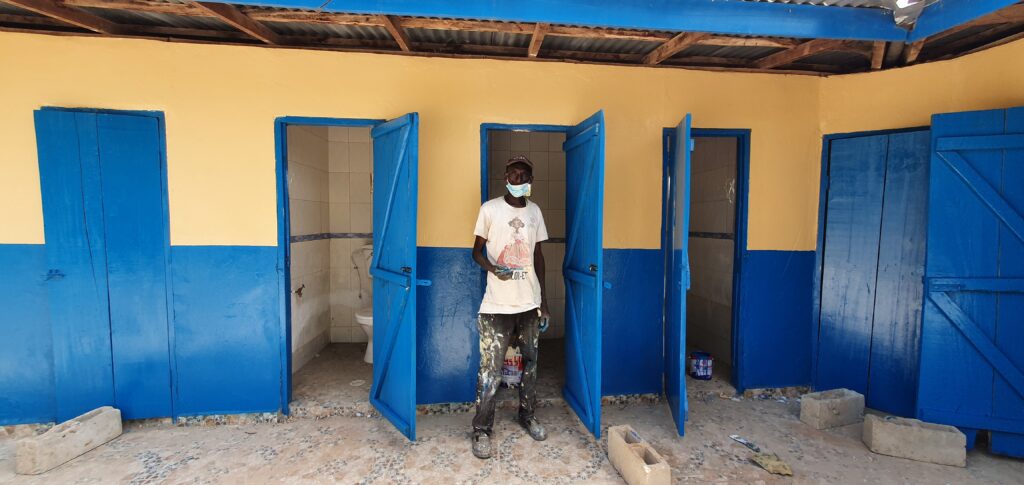

2 toiletdeuren besteld geleverd en geplaatst

Alle toiletten zijn aangesloten op waterleiding

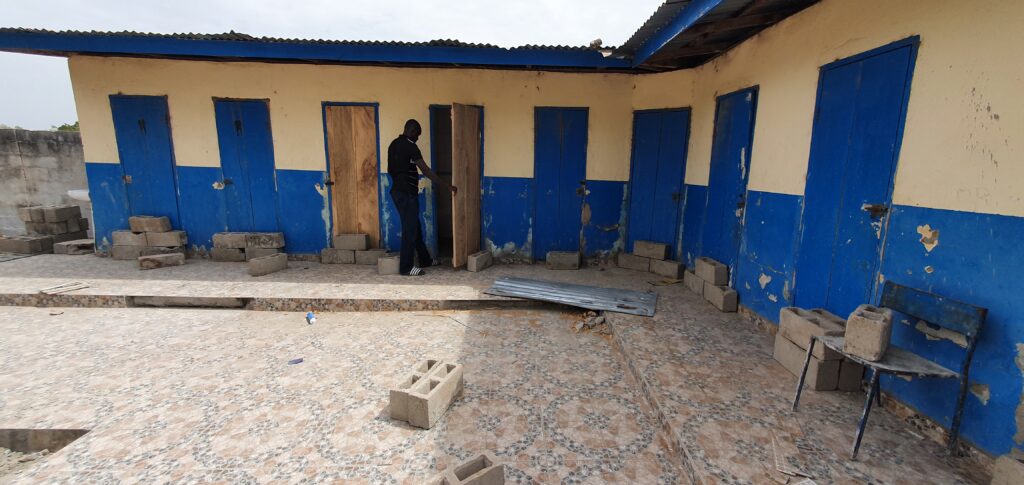

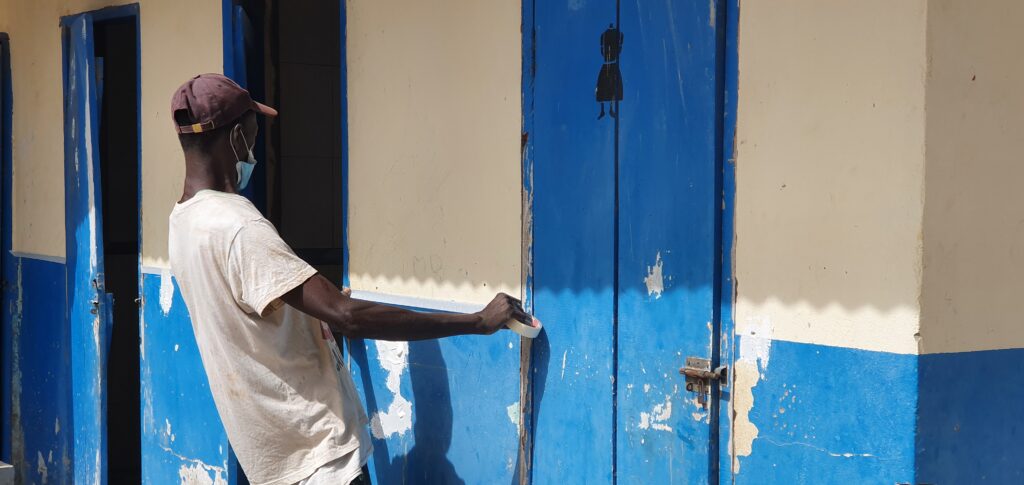

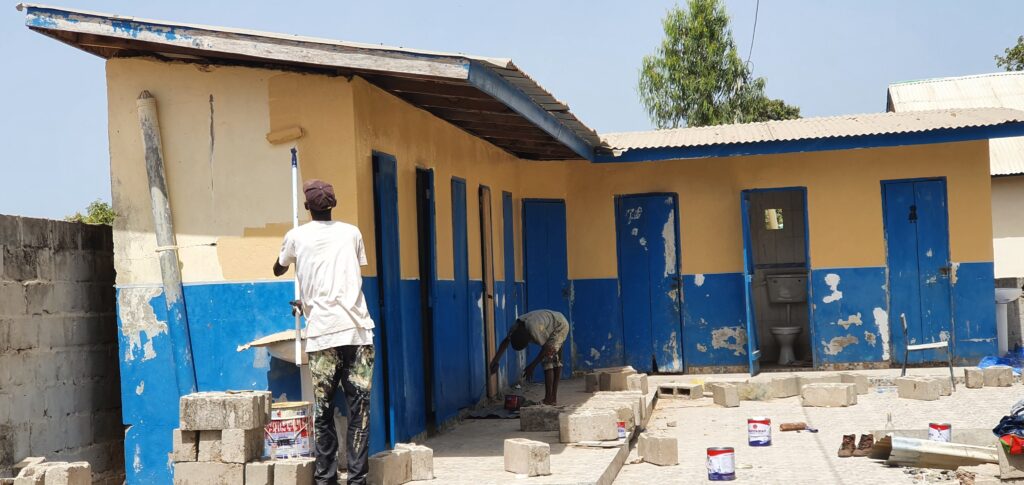

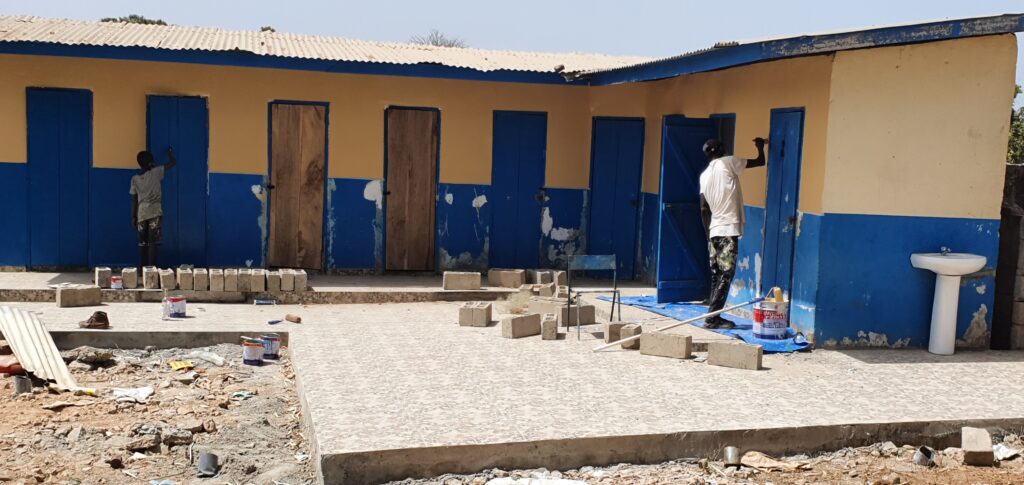

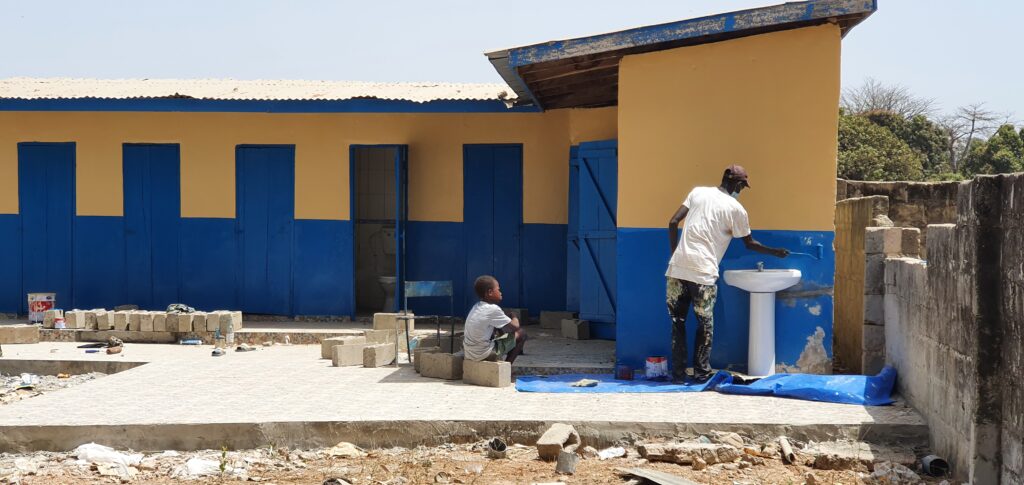

19 april, de huisschilder begint aan zijn werk

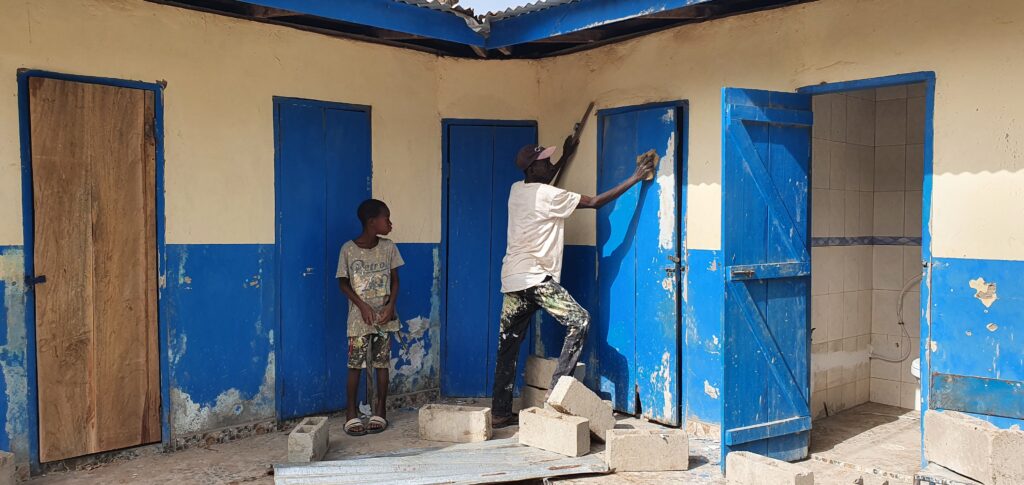

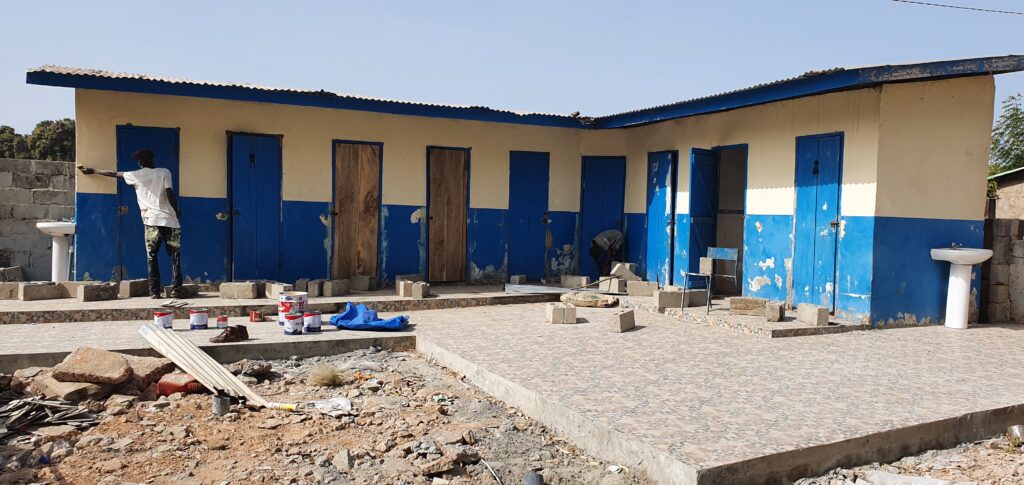

 25 april is het schilderwerk klaar

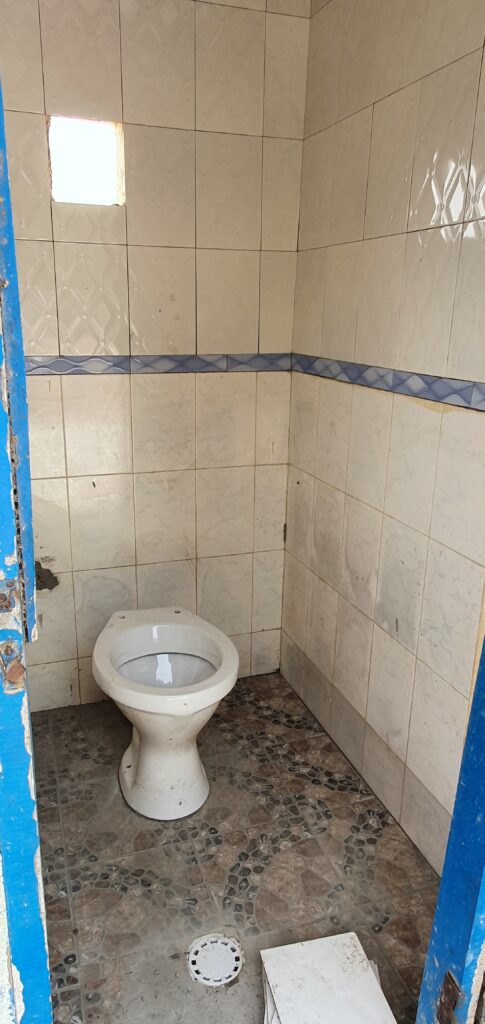

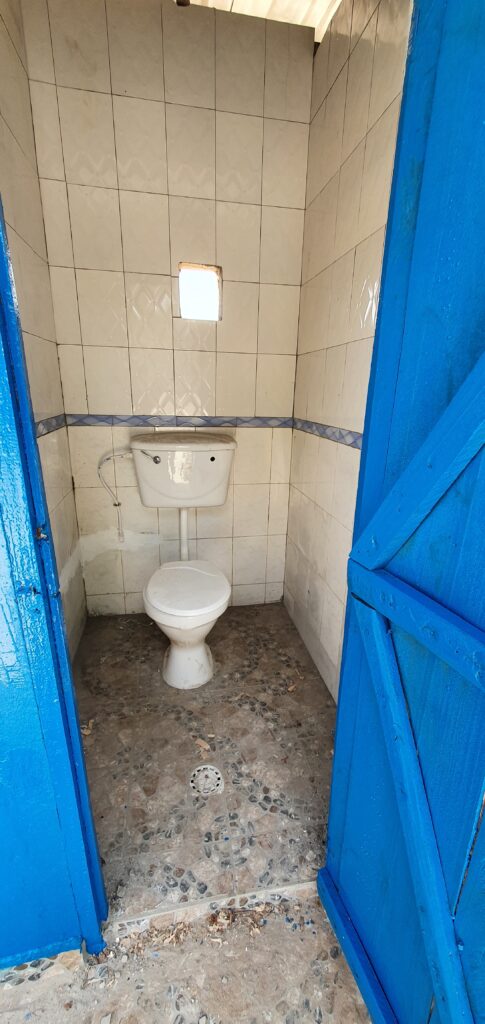

Het is zover, 11 Mei 2022 , de volledig gerenoveerde toiletten met waterspoeling  en  twee buitenlavabo’s  worden officieel  overgedragen aan het dorp en de Sanyang Nursery School

Overhandigde de sleutels van de toiletten aan de directeur van de kleuterschool

De gehele toiletvoorziening is voorzien van een eigen waterput met zonnepanelen !
